3대 메가프로젝트·대미투자 본궤도…고유가·금리 충격 넘을 ‘상업성’이 관건
- 반도체·피지컬 AI·AI 데이터센터에 대규모 투자…3500억달러 대미투자는 텍사스 발전소 등 에너지 사업이 첫 시험대
- 17일 국회 보고 앞두고 협상 막바지…코스피 7,000선 이탈·두바이유 123.66달러로 시장 부담 확대
- 미국 원전·LNG까지 협력 확대 가능성…연 200억달러 투자한도와 수익성·전력공급이 성패 좌우
[심층분석] 대미투자 속도전과 3대 메가프로젝트…고유가·금리 충격 속 ‘투자의 질’이 승부 가른다

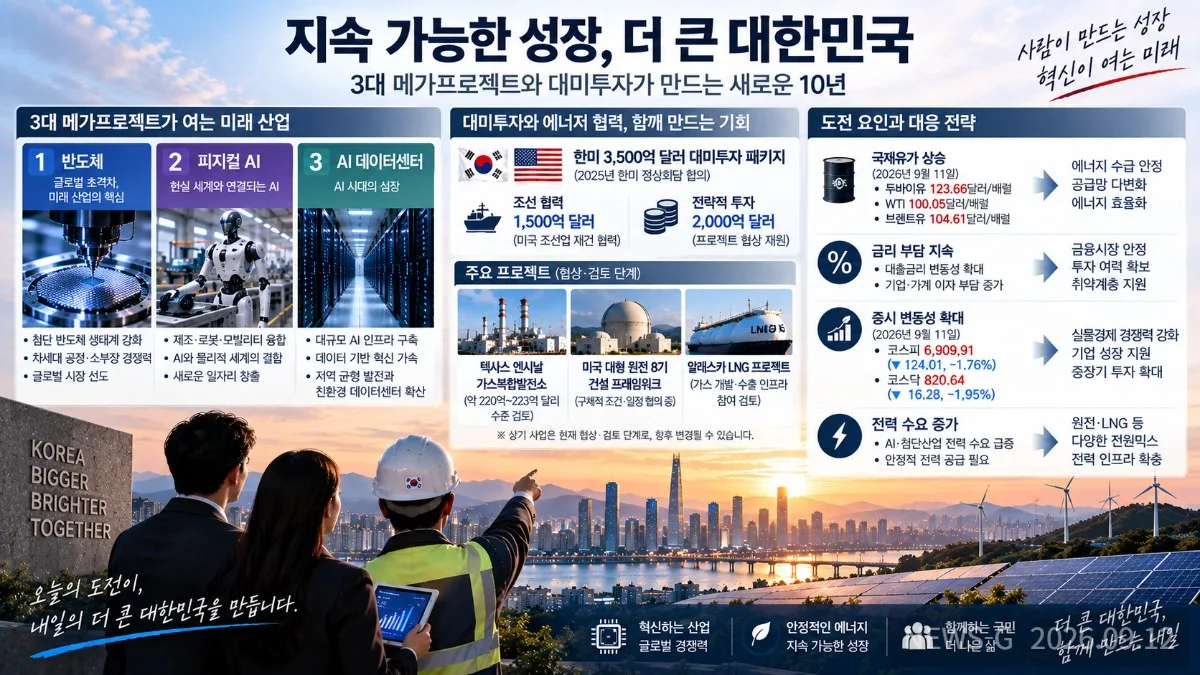

한국 경제가 대규모 투자의 시간으로 들어서고 있다. 국내에서는 반도체·피지컬 인공지능(AI)·AI 데이터센터를 축으로 한 ‘대한민국 대도약 3대 메가프로젝트’가 추진되고, 해외에서는 3,500억달러 규모 한미 투자 합의가 첫 사업 선정을 앞두고 있다. 그러나 국제유가 급등과 시장금리 상승, 증시 조정이 동시에 나타나면서 정책의 규모보다 투자의 수익성과 재원 조달, 안정적인 전력 확보가 실제 성패를 결정할 것이라는 분석에 무게가 실리고 있다.

무엇보다 두 정책의 성격부터 구분할 필요가 있다. 정부가 2026년 6월 29일 발표한 ‘3대 메가프로젝트’는 반도체, 피지컬 AI, AI 데이터센터다. 대미투자나 원전·LNG가 3대 메가프로젝트를 구성하는 것은 아니다. 정부는 반도체 분야의 서남권 투자 등에 약 800조원, AI 데이터센터를 중심으로 약 550조원의 투자 기반을 제시하는 한편 피지컬 AI에서는 AI 로봇 글로벌 3강 등을 목표로 내걸었다.
다만 두 정책은 ‘전력’이라는 지점에서 만난다. 반도체 공장과 대규모 데이터센터, 로봇·AI 산업 모두 안정적인 전력 공급 없이는 가동하기 어렵다. 산업통상부도 3대 메가프로젝트를 발표하면서 전력·입지 인프라 확충을 주요 과제로 제시했다. 결국 첨단산업 투자 경쟁은 공장과 데이터센터를 얼마나 많이 건설하느냐뿐 아니라 이를 뒷받침할 전력망과 발전설비를 얼마나 안정적으로 확보하느냐의 경쟁이기도 하다.

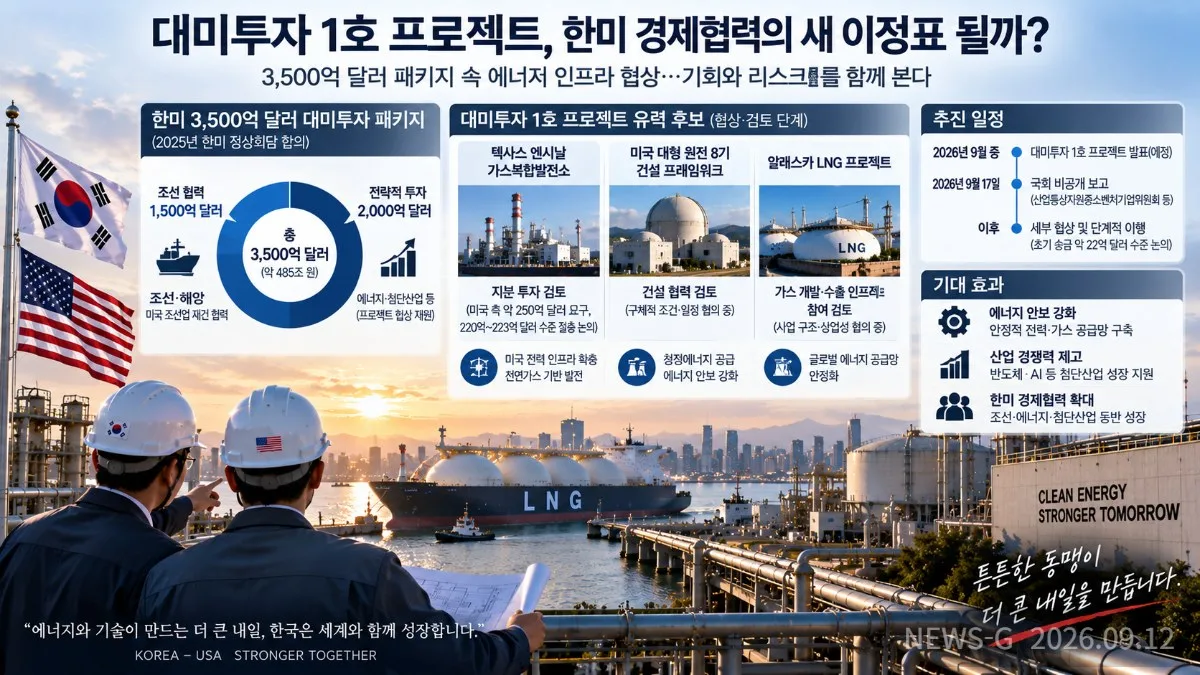

3,500억달러 대미투자, 첫 사업은 에너지에 무게
또 다른 축은 대미투자다. 한미가 합의한 투자 패키지는 조선 분야 1,500억달러와 전략적 투자 2,000억달러 등 총 3,500억달러 규모다. 미국 백악관도 이 같은 투자 구조를 공식 자료에 명시했다.
국내 특별법 역시 전략적 투자 2,000억달러와 조선협력투자 1,500억달러를 구분하고 있다. 특히 전략적 투자는 아무 사업에나 투입할 수 있는 돈이 아니다. 법은 투자 기간 동안 원리금 상환을 감당할 충분한 현금흐름이 예상되는지를 뜻하는 ‘상업적 합리성’을 핵심 조건으로 규정하고 있다. 연간 투자 집행액도 200억달러를 넘을 수 없으며 외환시장 불안이 우려되면 투자 시기와 규모를 조정할 수 있도록 했다.
첫 시험대가 텍사스 에너지 사업이다. 복수의 국내 보도에 따르면 미국 텍사스주 엔시날 가스복합화력발전소가 대미투자 1호 사업의 유력 후보로 검토되고 있다. 미국 대형 원전 최대 8기 건설과 알래스카 LNG 사업도 후속 후보로 거론된다. 다만 산업통상부는 2026년 9월 9일 현재 구체적인 투자처와 발표 시점, 첫 투자금 규모·송금 시기가 확정되지 않았다고 밝혔다. 따라서 이들 사업을 이미 확정된 투자로 표현해서는 안 된다.
김정관 산업통상부 장관은 2026년 9월 17일께 국회 산업통상자원중소벤처기업위원회와 재정경제기획위원회에 첫 사업의 세부 내용을 비공개 보고할 예정이다. 사업 규모와 투자 구조, 위험 분담 방식이 얼마나 구체화될지가 주목된다.

200억달러 연간 한도와 사업 규모 사이 ‘퍼즐’
문제는 사업 규모다. 텍사스 엔시날 발전소에는 220억달러 안팎이 소요될 가능성이 거론되고 있다. 일부 보도에서는 미국 측 요구액이 250억달러에 달했고 양측이 약 220억~223억달러 수준을 논의하고 있다고 전한다. 여기에 미국 원전 최대 8기와 알래스카 LNG까지 더해지면 전체 사업비는 크게 불어난다.
그러나 사업비와 한국 정부의 실제 투자액은 같은 개념이 아니다. 법정 대미 전략투자 한도는 전체 2,000억달러, 회계연도별 집행 한도는 200억달러다. 따라서 대형 사업을 추진하더라도 미국 측 자금이나 민간자본, 프로젝트파이낸싱(PF) 등을 어떻게 결합하고 한국 측 투자를 어느 기간에 걸쳐 집행할지가 핵심이다.
이는 단순한 외교협상 문제가 아니다. 국민경제 측면에서는 결국 얼마를 투자해 얼마의 현금흐름을 회수할 수 있는가라는 투자 판단의 문제다. 정부가 외교적 성과를 위해 사업 속도를 높이더라도 상업성 검증이 약해지면 장기간 재정·금융 부담으로 돌아올 수 있다. 반대로 지나치게 보수적으로 접근하면 미국 에너지·AI 인프라 시장에서 한국 기업이 선점할 수 있는 기회를 놓칠 수 있다.

유가 100달러 시대…증시는 먼저 위험을 반영했다
투자 환경도 녹록지 않다. 한국석유공사에 따르면 2026년 9월 11일 두바이유는 배럴당 123.66달러, WTI는 100.05달러, 브렌트유는 104.61달러를 기록했다.
고유가는 기업 생산비와 물류비를 끌어올리고 물가를 자극한다. 물가 압력이 장기화하면 중앙은행의 금리 인하 여력을 제한하거나 시장금리를 다시 밀어 올릴 수 있다. 대규모 인프라 프로젝트에는 건설비뿐 아니라 수십 년 동안의 금융비용이 포함되는 만큼 금리가 조금만 움직여도 사업 수익성은 크게 달라진다.
금융시장은 이런 위험을 빠르게 가격에 반영했다. 2026년 9월 11일 코스피는 전 거래일보다 124.01포인트(1.76%) 떨어진 6,909.91, 코스닥은 16.28포인트(1.95%) 내린 820.64로 마감했다. 코스피는 3거래일 만에 7,000선을 내줬다. 국제유가와 금리 상승, 대외 불확실성이 투자심리를 동시에 압박했다.
가계 금융시장에서는 반대 방향의 움직임도 나타난다. NH농협은행은 2026년 9월 16일부터 대면 주택담보대출 금리를 조정해 금리 상단을 최대 0.45%포인트 낮출 예정이다. 현재 연 5.32~7.22% 수준인 5년 고정형 주담대 금리는 연 5.11~6.77% 수준으로 낮아질 전망이다. 다만 이는 개별 은행의 가산금리 조정 성격이 강해 전체 시장금리의 하락 전환으로 확대 해석하기는 어렵다.

국내 전력 공급도 또 하나의 변수
3대 메가프로젝트의 장기적인 복병은 전력이다. 한빛 2호기는 계속운전 심사가 마무리되지 않은 상태에서 운전허가 기간이 만료돼 2026년 9월 11일 가동을 멈췄다. 안전 문제로 영구정지된 것이 아니라 계속운전 심사가 끝나지 않아 발생한 ‘절차적 가동중단’이다. 이 같은 이유로 멈춘 국내 원전은 4기로 늘었으며 LNG 발전으로 대체할 경우 추가 비용이 약 4,400억 원에 달할 수 있다는 추산도 나왔다.
다만 여기에서도 속도와 안전을 단순 대립시켜서는 안 된다. 계속운전 심사를 신속하게 하는 것과 안전성 검증 기준을 낮추는 것은 다른 문제다. 필요한 것은 심사 인력과 절차를 개선해 사업자가 심사 기간을 예측할 수 있도록 하면서도 안전기준은 유지하는 것이다.

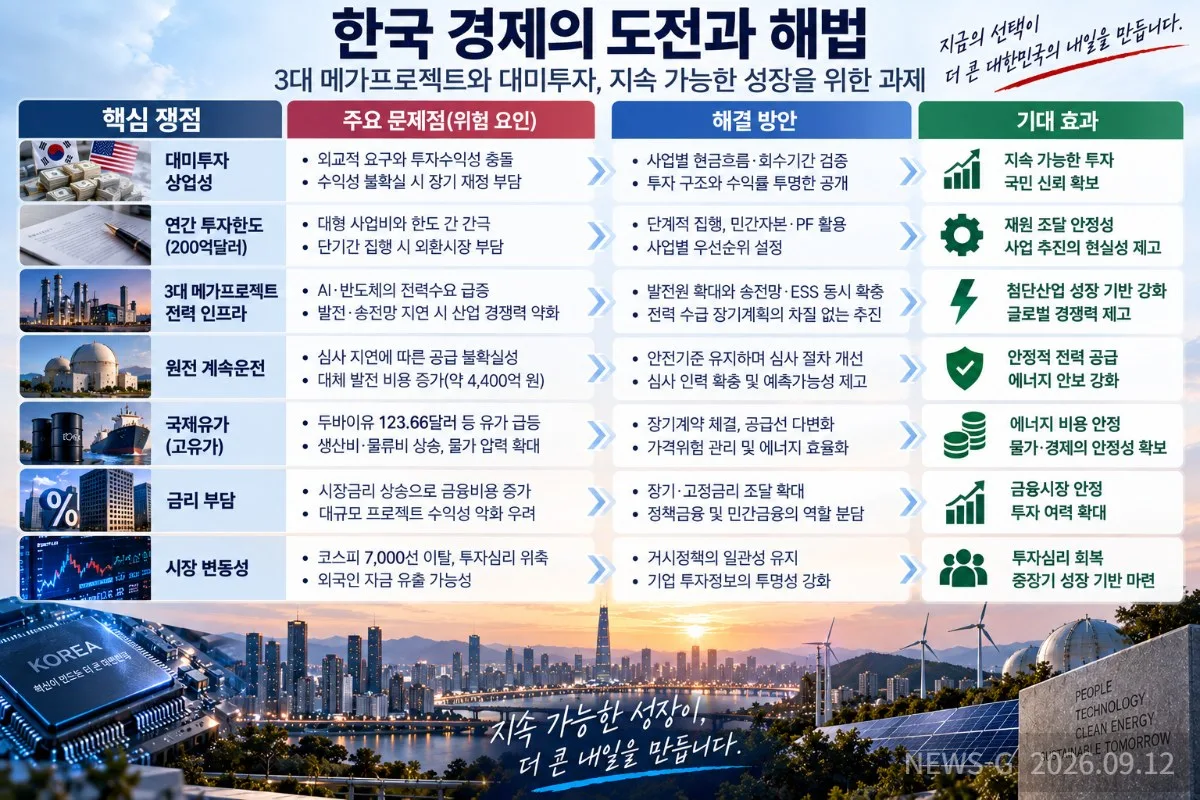

결국 승부처는 ‘얼마나 많이’보다 ‘어떻게 투자하느냐’
한국 경제가 맞닥뜨린 상황은 역설적이다. AI와 반도체 투자를 늦추면 글로벌 경쟁에서 뒤처질 가능성이 커지지만, 고유가와 높은 금리 속에서 대규모 투자를 동시에 밀어붙이면 기업과 금융시장의 부담이 커진다.
따라서 첫째, 대미투자에서는 사업별 총사업비와 한국 측 실제 투자액, 지분율, 예상 수익률, 회수기간을 가능한 범위에서 투명하게 공개할 필요가 있다. 둘째, 3대 메가프로젝트는 발전원 확대만이 아니라 송전망·에너지저장장치·분산전원까지 포함한 전력 인프라 계획과 함께 추진해야 한다. 셋째, 대미투자는 법에 규정된 상업적 합리성과 연간 200억달러 집행 한도를 협상의 실질적인 안전장치로 활용해야 한다.

2026년 9월 17일 예정된 국회 보고는 중요한 분기점이다. 텍사스 발전소가 실제 첫 투자사업으로 확정되는지, 한국 측 부담액과 수익구조가 어떻게 설계되는지, 원전과 알래스카 LNG가 어떤 수준으로 포함되는지가 향후 2,000억달러 전략투자의 방향을 가늠하게 한다.
정책의 규모만 보면 한국 경제는 전례 없는 투자 국면에 진입했다. 그러나 3,500억달러라는 숫자나 수백조원의 국내 투자계획 자체가 성공을 보장하지 않는다. 전력의 안정성, 자본의 비용, 프로젝트의 수익성이라는 세 가지 조건을 동시에 충족할 수 있느냐가 ‘메가프로젝트’를 실제 성장동력으로 바꾸는 시험대다.
